Pour réussir un transfert informatique de bureaux, établissez d’abord un cahier des charges documenté qui fixe le périmètre et les fenêtres d’interruption acceptables, sécurisez et sauvegardez toutes les données en vérifiant leur restauration, puis exécutez l’inventaire et l’étiquetage de chaque équipement avant tout transport. Cette séquence conditionne la reprise d’activité le jour même de l’installation.
En bref:
- Le responsable du traitement conserve ses obligations, même si un prestataire intervient ; chiffrement, VPN, journalisation et clauses contractuelles encadrent le transit des données.
- Activez la connexion internet du nouveau site au moins dix jours à l’avance et préparez la baie d’accueil, avec alimentation et climatisation vérifiées.
- Avant le déménagement, vérifiez les licences liées au réseau et prévoyez leur réactivation ; désactivez ensuite les comptes temporaires des prestataires et révisez les droits d’accès.
- Désignez un responsable de crise distinct du responsable logistique et définissez à l’avance les solutions de repli prévues en cas de panne ou de retard.
- Avant de confier des données sensibles à un prestataire, demandez ses rapports de contrôle indépendant, notamment ceux fondés sur les normes ISAE ou SOC.
Table des matières
- Planification et évaluation pré-transfert : cahier des charges et périmètre
- Inventaire, étiquetage et traçabilité du parc informatique
- Sécurité des données et conformité LPD pendant le transfert
- Arrêt, sauvegarde et préparation des systèmes avant démontage
- Transfert des serveurs et équipements réseau : précautions spécifiques
- Transport, manutention et assurance des équipements informatiques
- Installation, reconnexion et tests fonctionnels post-déménagement
- Nettoyage, recyclage et support après le transfert
- Perspective pratique et retour d’expérience logistique
- Coordination avec les équipes IT internes et les prestataires externes
- Plan de communication avant, pendant et après le transfert informatique
- Gestion des licences logicielles et des accès utilisateurs
- Plan de contingence en cas d’incident lors du transfert informatique
- Mon regard sur les erreurs qui coûtent le plus cher
- Un déménagement de bureaux géré de bout en bout avec Carbonie Déménagement
- Questions fréquentes
- Sources
Planification et évaluation pré-transfert : cahier des charges et périmètre
Un transfert informatique se prépare comme un projet à part entière, avec un périmètre écrit noir sur blanc avant la première caisse fermée.
Le document de cadrage liste chaque catégorie de matériel concernée : postes de travail, serveurs, imprimantes réseau, équipements de téléphonie, accès cloud et contrats de licences actifs. Sans cette liste, des équipements finissent oubliés dans un placard ou transportés sans précaution adaptée.
Le cahier des charges fixe aussi les niveaux de service attendus pendant l’opération : combien d’heures d’interruption sont tolérables pour le service commercial, pour la comptabilité, pour le support client. Ces seuils orientent ensuite le choix du créneau de bascule, souvent un week-end ou une nuit.
Quatre éléments structurent cette phase :
- Le périmètre exact des équipements et services concernés, cloud compris.
- Un cahier des charges formalisé avec SLA et fenêtres d’interruption validées par la direction.
- Un calendrier détaillé indiquant jalons, ressources mobilisées et responsables désignés.
- Une estimation budgétaire avec des points de validation à chaque étape clé.
Inventaire, étiquetage et traçabilité du parc informatique
Un parc informatique mal inventorié avant un déménagement se traduit presque toujours par des câbles perdus, des postes mal reconnectés et des heures de recherche inutiles. L’inventaire doit être exhaustif et structuré avant que le premier technicien ne débranche quoi que ce soit.
- Documenter chaque équipement avec un identifiant unique, son emplacement d’origine, son numéro de série et le statut de ses mises à jour logicielles.
- Étiqueter physiquement chaque poste et chaque périphérique, puis conditionner les câbles associés dans un sac numéroté portant une double étiquette (origine et destination).
- Produire une fiche de suivi couplée à un plan d’implantation du bureau de départ et du bureau d’arrivée, pour que chaque poste retrouve sa place logique.
- Prévoir des points de contrôle à la réception, avec vérification croisée entre la fiche de suivi et le matériel effectivement livré.
Cette rigueur documentaire sert également de preuve en cas de litige sur un équipement manquant ou endommagé pendant le transport.

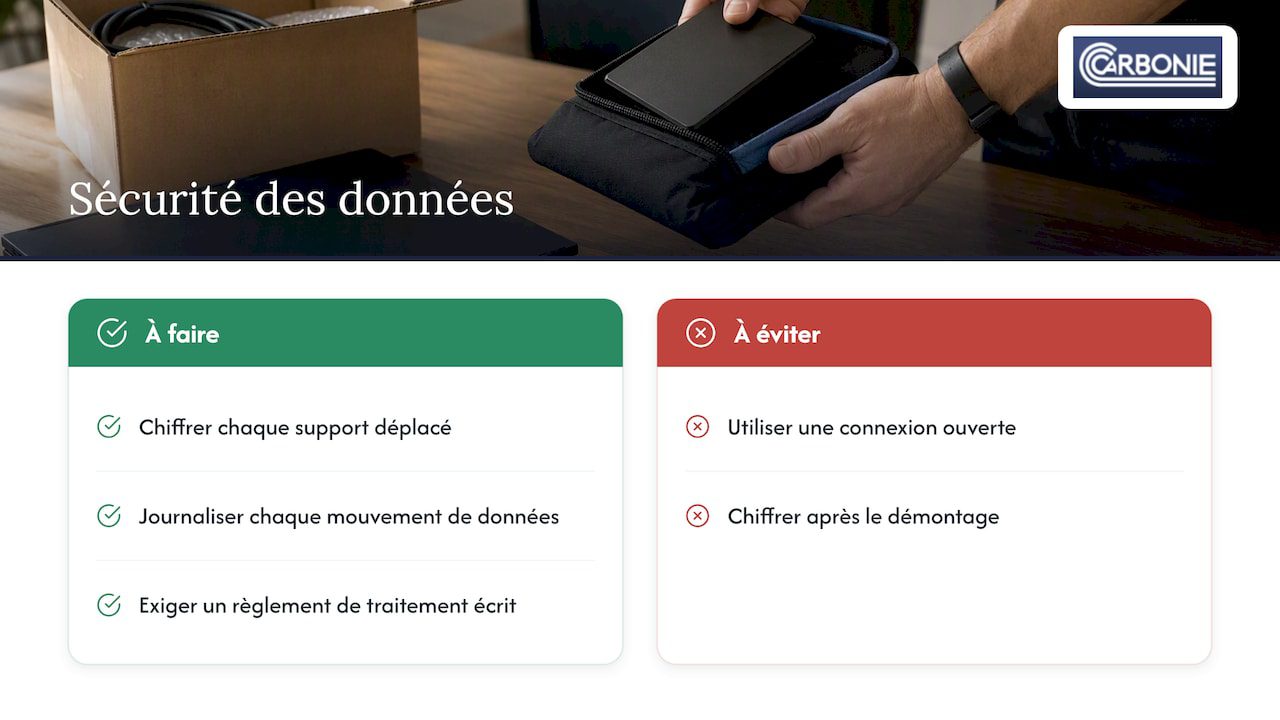

Sécurité des données et conformité LPD pendant le transfert
Un déménagement informatique reste un traitement de données à part entière au sens de la loi, et le responsable du traitement garde ses obligations même lorsque l’opération est confiée à un prestataire externe. Le guide du PFPDT sur la sécurité de l’information détaille les exigences attendues en matière de chiffrement, de contrôle d’accès et de journalisation des transferts, des mesures qui s’appliquent directement à un parc informatique en transit.
Concrètement, chaque support de stockage déplacé devrait être chiffré, les accès distants pendant la période de transition passer par un VPN plutôt que par une connexion ouverte, et chaque mouvement de données être journalisé pour garder une trace vérifiable. Un règlement de traitement écrit, incluant des clauses contractuelles précises sur la confidentialité et la sécurité, doit être exigé de tout prestataire impliqué dans la manipulation des données.
Quand une partie des données transite par un hébergement cloud situé hors de Suisse, une analyse spécifique du transfert à l’étranger s’impose avant la migration, avec information des personnes concernées lorsque la nature des données l’exige.
Conseil de pro : Chiffrez les disques avant le démontage, jamais après, pour éviter toute fenêtre où des données sensibles circulent en clair pendant le transport.

Arrêt, sauvegarde et préparation des systèmes avant démontage
Avant de débrancher le moindre câble, chaque système critique doit avoir fait l’objet d’une sauvegarde vérifiée, pas seulement lancée. Une sauvegarde qui n’a jamais été testée en restauration ne garantit rien le jour où elle devient nécessaire.
- Exécuter un script de sauvegarde complet et valider sa restauration sur un environnement de test avant le jour du transfert.
- Exporter les configurations réseau (adressage, règles de pare-feu, VLAN) et consigner l’état des licences actives.
- Isoler les données sensibles dans des espaces dédiés avant toute opération de migration vers le nouveau site.
- Documenter un plan de restauration détaillé et effectuer un test de restauration grandeur réelle avant le déménagement effectif.
Cette préparation réduit le risque qu’une panne pendant le transport ne se transforme en perte de données irréversible.
Transfert des serveurs et équipements réseau : précautions spécifiques
Les salles serveurs et les baies réseau exigent un traitement différent du reste du parc informatique, car la densité de connexions et la sensibilité du matériel laissent peu de marge à l’improvisation.
- Suivre une procédure de démontage contrôlé, en photographiant le câblage avant toute déconnexion et en conditionnant chaque rack avec un calage anti-choc adapté.
- Respecter des exigences environnementales strictes pendant le transport, notamment une plage de température stable et une protection contre les vibrations.
- Préparer la baie d’accueil au site d’arrivée avant livraison : alimentation électrique vérifiée, climatisation opérationnelle, espace de montage dégagé.
- Dérouler un plan de réintégration réseau avec tests de connectivité systématiques avant de rouvrir l’accès aux utilisateurs.
Cette séquence limite les interruptions prolongées, les serveurs étant souvent le point de blocage qui retarde la remise en production de tous les autres services.
Transport, manutention et assurance des équipements informatiques
Le choix du mode de transport conditionne directement l’état du matériel à l’arrivée. Des véhicules équipés d’un calage anti-choc et, pour certains supports sensibles, d’une régulation thermique, réduisent nettement le risque de dommage en cours de route.
- Utiliser des emballages adaptés à chaque type d’équipement plutôt qu’un conditionnement générique.
- Vérifier les clauses d’assurance transport proposées, notamment la couverture en cas de casse ou de perte pendant la manutention.
- Effectuer un contrôle contradictoire à la livraison, avec constat d’état écrit et signé par les deux parties.
- Coordonner les créneaux de déchargement et l’accès aux parkings avec le site d’arrivée pour éviter les délais d’attente.
Lorsqu’une partie du matériel traverse une frontière, les formalités douanières ajoutent une couche de complexité qu’un guide dédié aux contraintes d’expédition vers la Suisse détaille utilement pour anticiper les délais.
Installation, reconnexion et tests fonctionnels post-déménagement
Chaque étape doit être validée avant d’annoncer le retour à la normale aux équipes.
- Contrôler le matériel à son arrivée et faire valider chaque poste par un utilisateur-clé désigné à l’avance.
- Tester la connectivité réseau et vérifier l’accès effectif aux applications critiques de l’entreprise.
- Basculer les services selon le plan prévu et confirmer que les SLA définis en amont sont tenus.
- Maintenir un support renforcé pendant la période de stabilisation qui suit la remise en service.
Planifier l’activation de la connexion internet au nouveau site au moins dix jours avant le déménagement évite les retards liés à la forte sollicitation des techniciens pendant les périodes de déménagement.
Nettoyage, recyclage et support après le transfert
Une fois le matériel réinstallé, l’opération n’est pas terminée tant que les lieux et les supports obsolètes n’ont pas été traités correctement.
- Évacuer les déchets d’emballage et nettoyer les anciens locaux avant la restitution des clés.
- Détruire de façon sécurisée ou recycler les supports de stockage retirés du service.
- Mettre en place un contrat de maintenance et de support pour la période qui suit la migration.
- Recueillir les retours des équipes pour ajuster la méthode lors d’un prochain transfert.
Perspective pratique et retour d’expérience logistique
Un transfert informatique réussi repose sur une checklist suivie du début à la fin, pas sur de l’improvisation le jour J. La préparation d’un devis gratuit, l’usage d’emballages spécialisés et une connaissance fine du terrain local font la différence entre un déménagement fluide et une journée de blocages pour les équipes IT.
Coordination avec les équipes IT internes et les prestataires externes
Un transfert informatique mobilise rarement une seule équipe : le service IT interne gère la connaissance fine des systèmes, tandis qu’un prestataire externe apporte souvent la capacité logistique pour le transport et le démontage physique. Cette répartition fonctionne seulement quand les rôles sont écrits avant le début de l’opération, pas négociés en cours de route.
Le guide du NCSC sur la collaboration avec des prestataires externes de services informatiques rappelle que le donneur d’ordre reste responsable de la sécurité même lorsque l’exécution matérielle est externalisée. Il convient donc de contractualiser précisément qui porte quelle responsabilité, du débranchement des postes jusqu’à leur remise en service, et de vérifier les capacités du prestataire choisi plutôt que de les présumer.
Les certifications et rapports d’assurance, comme ceux issus des normes ISAE ou SOC, constituent des preuves concrètes à demander avant de confier un parc informatique sensible à un tiers. Un prestataire capable de présenter ce type de contrôle indépendant limite le risque résiduel pour l’entreprise cliente, en particulier quand des données personnelles transitent pendant l’opération.
Côté interne, un référent unique par équipe (IT, logistique, direction) facilite les arbitrages rapides en cas d’imprévu. Sans ce point de contact désigné, chaque question technique remonte lentement, ce qui ralentit la remise en production bien plus que le déménagement physique lui-même.
Plan de communication avant, pendant et après le transfert informatique
La réussite d’un transfert informatique se mesure aussi à la façon dont les équipes vivent l’interruption de service, pas seulement à la rapidité technique de la bascule. Un plan de communication structuré réduit l’anxiété et les sollicitations inutiles au support pendant l’opération.
En amont, un message clair annonce les dates, la durée prévue d’interruption et les services concernés, avec un rappel des bonnes pratiques à suivre juste avant la coupure, comme fermer les sessions actives et sauvegarder les fichiers locaux. Ce message gagne à être relayé plusieurs fois, la dernière rappel idéalement la veille du transfert.
Pendant l’opération, un canal dédié, même simple, permet de signaler en temps réel l’avancement et les éventuels retards. Les équipes supportent mieux une interruption prolongée quand elles savent qu’elle est suivie activement plutôt que silencieuse.
Après la remise en service, un message de clôture confirme que les systèmes sont opérationnels et indique comment signaler un problème résiduel. Cette dernière étape, souvent négligée, évite que des dysfonctionnements mineurs ne s’accumulent sans être remontés faute de canal identifié.
Gestion des licences logicielles et des accès utilisateurs
Un déménagement informatique déplace du matériel, mais il touche aussi des éléments invisibles : licences logicielles liées à une adresse IP ou à un emplacement physique, comptes utilisateurs associés à un réseau local, certificats d’accès configurés pour un site précis. Ignorer cette dimension provoque des blocages d’accès qui n’ont rien à voir avec le transport.
Avant le transfert, un audit des licences actives permet d’identifier celles qui dépendent d’une configuration réseau spécifique et qui devront être réactivées ou reparamétrées sur le nouveau site. Certains éditeurs exigent une déclaration de changement d’adresse ou de configuration matérielle, un point à vérifier suffisamment en amont pour éviter une interruption de service logiciel au moment critique.
Les accès utilisateurs méritent la même vigilance. Les comptes créés pour des prestataires externes pendant l’opération devraient être temporaires et désactivés dès la fin du chantier, plutôt que laissés actifs par défaut. Une revue des droits d’accès après la migration, comparant la situation avant et après, permet de repérer rapidement un compte oublié ou un accès mal reconfiguré.
Cette étape, souvent traitée en dernier, mérite au contraire d’être planifiée en parallèle de l’inventaire matériel, car elle conditionne directement la capacité des équipes à retravailler normalement dès le premier jour sur le nouveau site.

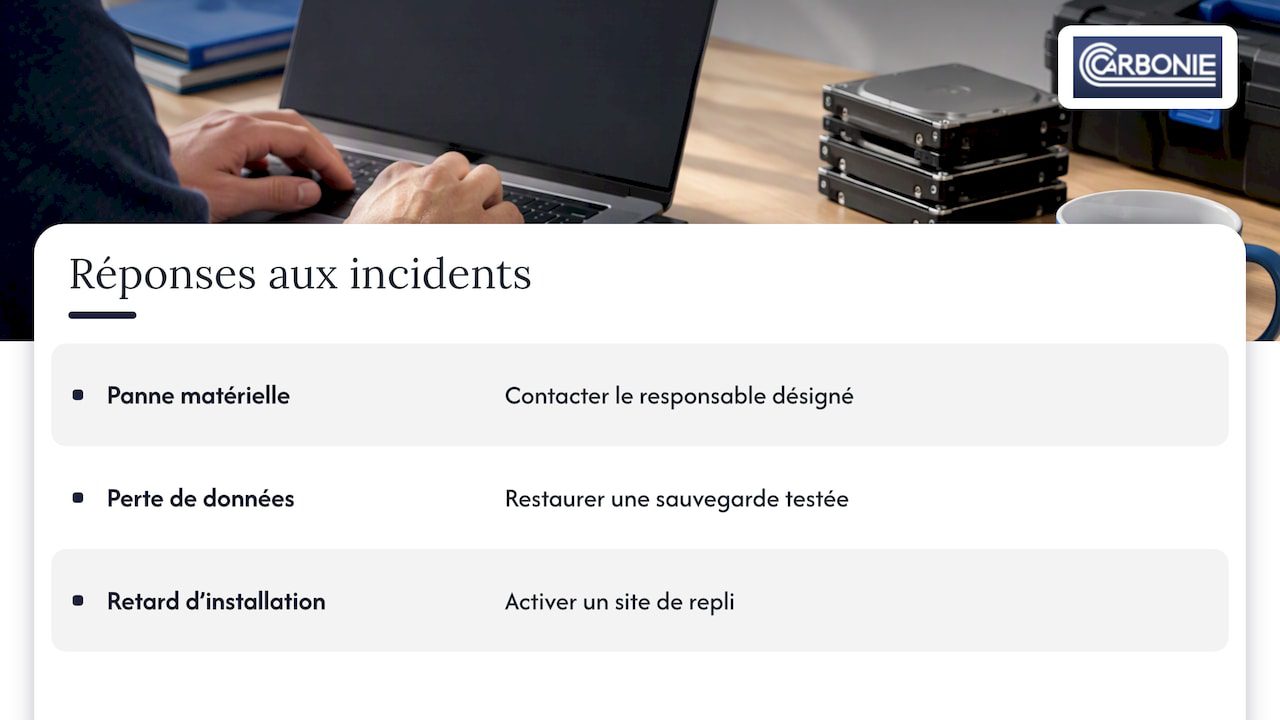

Plan de contingence en cas d’incident lors du transfert informatique
Même avec une préparation rigoureuse, un transfert informatique comporte une part d’aléa : un serveur qui ne redémarre pas, un câble endommagé pendant le transport, une connexion internet qui tarde à être activée sur le nouveau site. Un plan de contingence écrit avant l’opération transforme ces imprévus en incidents gérables plutôt qu’en crise.
Ce plan identifie à l’avance les scénarios les plus probables et la réponse associée : qui contacter en cas de panne matérielle, quelle sauvegarde restaurer en cas de perte de données, quel site de repli activer si l’installation du nouveau bureau prend du retard. La disponibilité d’une sauvegarde testée, mentionnée plus haut, devient ici l’élément central qui permet de reprendre l’activité même si le matériel physique pose problème.

Un responsable désigné pour la gestion de crise, distinct du responsable de l’exécution logistique, évite que la même personne gère simultanément le problème technique et la coordination des équipes. Cette séparation des rôles accélère la prise de décision dans les moments où chaque heure d’interruption compte.
Documenter chaque incident survenu, même mineur, alimente aussi la préparation du prochain transfert : les causes récurrentes de retard se répètent souvent d’une opération à l’autre si elles ne sont pas corrigées à la source.
Mon regard sur les erreurs qui coûtent le plus cher
Les transferts informatiques qui dérapent partagent presque toujours les mêmes causes : un étiquetage approximatif, des sauvegardes jamais testées en restauration, une coordination tardive entre IT interne et prestataire externe. Ces trois points coûtent plus de temps que n’importe quel aléa de transport.
La mesure la plus rentable reste le test de restauration avant le jour J : il prend quelques heures et évite des journées entières de reconstruction en cas de problème.
— Pascal
Un déménagement de bureaux géré de bout en bout avec Carbonie Déménagement
Nous accompagnons les entreprises qui déménagent leurs bureaux avec une équipe expérimentée, un service d’emballage spécialisé et des devis gratuits établis après une visite technique sur site. Notre approche nous permet de coordonner précisément les équipes IT internes avec notre organisation logistique le jour du transfert.

Nous proposons aussi des solutions de stockage temporaire pour les équipements en attente de réinstallation, ainsi qu’un service de nettoyage pour clôturer proprement l’ancien site. Demandez votre devis gratuit pour un déménagement d’entreprise et planifiez votre transfert informatique avec une équipe qui connaît les contraintes d’un bureau en activité.
Cet article constitue une information générale et ne remplace pas l’avis d’un avocat qualifié. Consultez un professionnel du droit qualifié à propos de votre cas personnel avant d’agir sur la base de ce contenu.
Questions fréquentes
Combien de temps prévoir pour un transfert informatique de bureaux ?
La durée dépend de la taille du parc informatique et de la complexité des serveurs à déplacer, mais une planification détaillée avec cahier des charges et tests de restauration réduit nettement les délais imprévus. Prévoir l’activation de la connexion internet au nouveau site au moins dix jours à l’avance évite les retards liés à la disponibilité des techniciens.
Qui est responsable de la sécurité des données pendant le déménagement ?
Le responsable du traitement garde ses obligations légales même lorsque le transfert matériel est confié à un prestataire externe, comme le rappelle le guide du PFPDT sur la sécurité de l’information. Il doit s’assurer contractuellement que le prestataire applique des mesures de chiffrement, de contrôle d’accès et de journalisation adaptées.
Comment éviter la perte de données lors d’un transfert informatique ?
La meilleure protection consiste à exécuter une sauvegarde complète puis à valider sa restauration sur un environnement de test avant le jour du déménagement, pas seulement à lancer la sauvegarde sans la vérifier. Isoler les données sensibles et documenter un plan de restauration détaillé complète cette précaution.
Faut-il exiger des certifications particulières à un prestataire informatique pour un déménagement ?
Demander des rapports d’assurance comme les certifications ISAE ou SOC permet de vérifier concrètement les capacités de sécurité d’un prestataire avant de lui confier un parc informatique sensible, comme le recommande le guide du NCSC sur la collaboration avec des prestataires externes. Ces preuves réduisent le risque résiduel, en particulier lorsque des données personnelles transitent pendant l’opération.
Quelles démarches administratives accompagnent un déménagement d’entreprise en Suisse ?
La plateforme EasyGov permet de centraliser plusieurs démarches administratives liées au changement d’adresse d’une entreprise en une seule procédure, incluant le registre du commerce et les assurances. Cette centralisation simplifie la coordination entre les aspects administratifs et le transfert informatique proprement dit.
